路基防护支挡工程监理细则 第 1 页
1
路基防护支挡工程监理细则 第 2 页
2

文档摘录

以下为试读页文字,便于检索与引用;完整内容请下载原件。

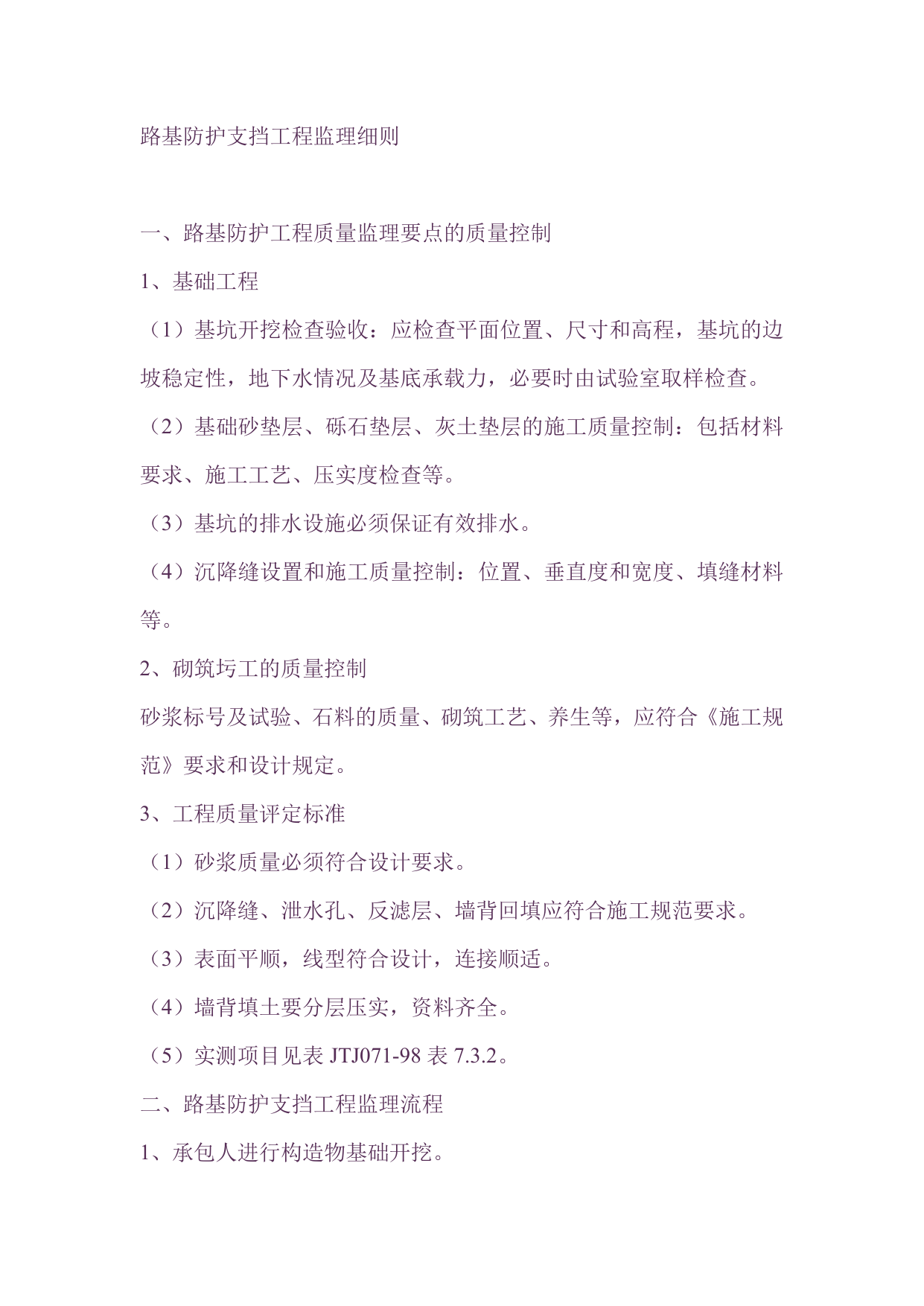

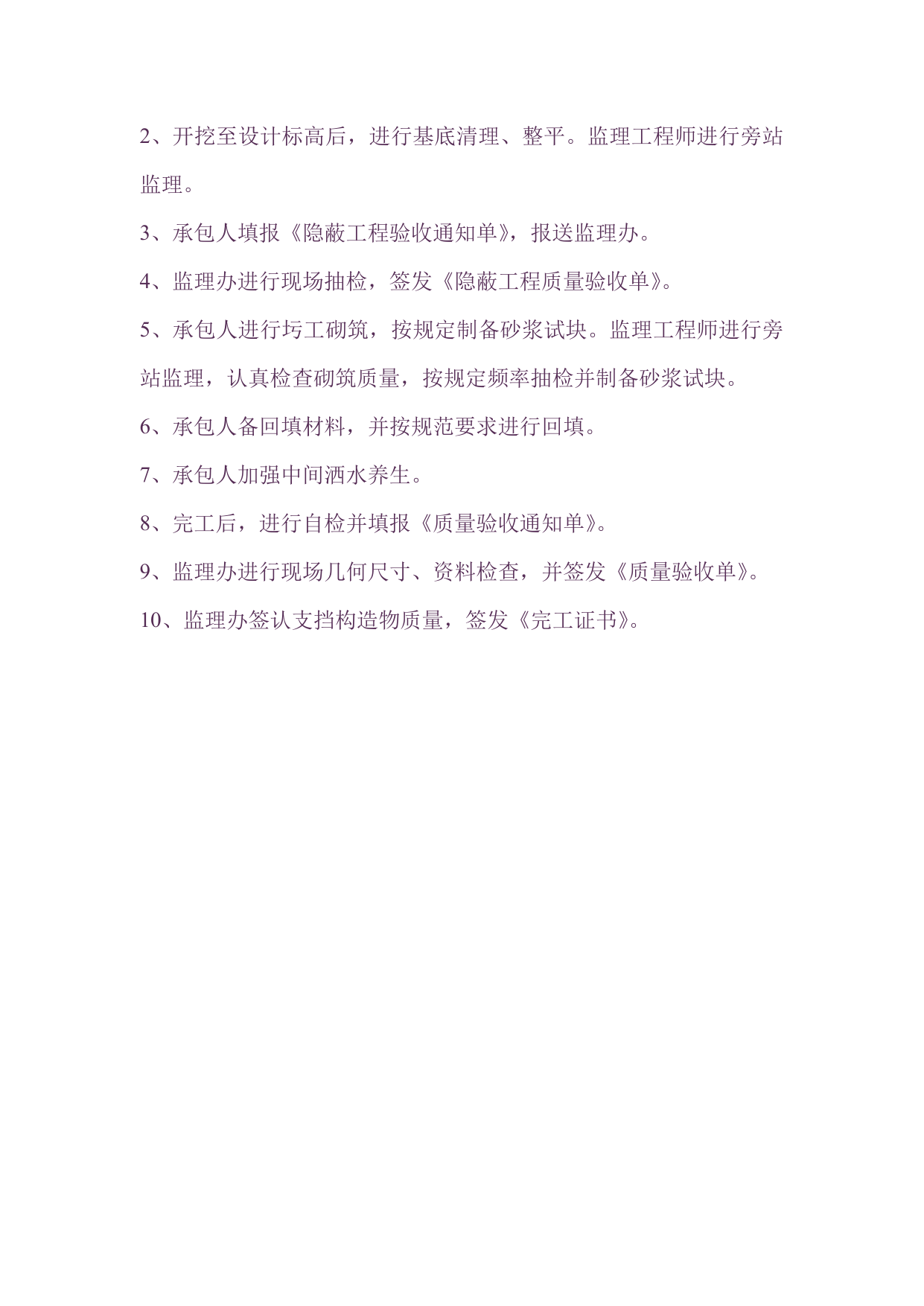

路基防护支挡工程监理细则一、路基防护工程质量监理要点的质量控制1、基础工程(1)基坑开挖检查验收:应检查平面位置、尺寸和高程,基坑的边坡稳定性,地下水情况及基底承载力,必要时由试验室取样检查。(2)基础砂垫层、砾石垫层、灰土垫层的施工质量控制:包括材料要求、施工工艺、压实度检查等。(3)基坑的排水设施必须保证有效排水。(4)沉降缝设置和施工质量控制:位置、垂直度和宽度、填缝材料等。2、砌筑圬工的质量控制砂浆标号及试验、石料的质量、砌筑工艺、养生等,应符合《施工规范》要求和设计规定。3、工程质量评定标准(1)砂浆质量必须符合设计要求。(2)沉降缝、泄水孔、反滤层、墙背回填应符合施工规范要求。(3)表面平顺,线型符合设计,连接顺适。(4)墙背填土要分层压实,资料齐全。(5)实测项目见表JTJ071-98表7.3.2。二、路基防护支挡工程监理流程1、承包人进行构造物基础开挖。2、开挖至设计标高后,进行基底清理、整平。监理工程师进行旁站监理。3、承包人填报《隐蔽工程验收通知单》,报送监理办。4、监理办进行现场抽检,签发《隐蔽工程质量验收单》。5、承包人进行圬工砌筑,按规定制备砂浆试块。监理工程师进行旁站监理,认真检查砌筑质量,按规定频率抽检并制备砂浆试块。6、承包人备回填材料,并按规范要求进行回填。7、承包人加强中间洒水养生。8、完工后,进行自检并填报《质量验收通知单》。9、监理办进行现场几何尺寸、资料检查,并签发《质量验收单》。10、监理办签认支挡构造物质量,签发《完工证书》。
