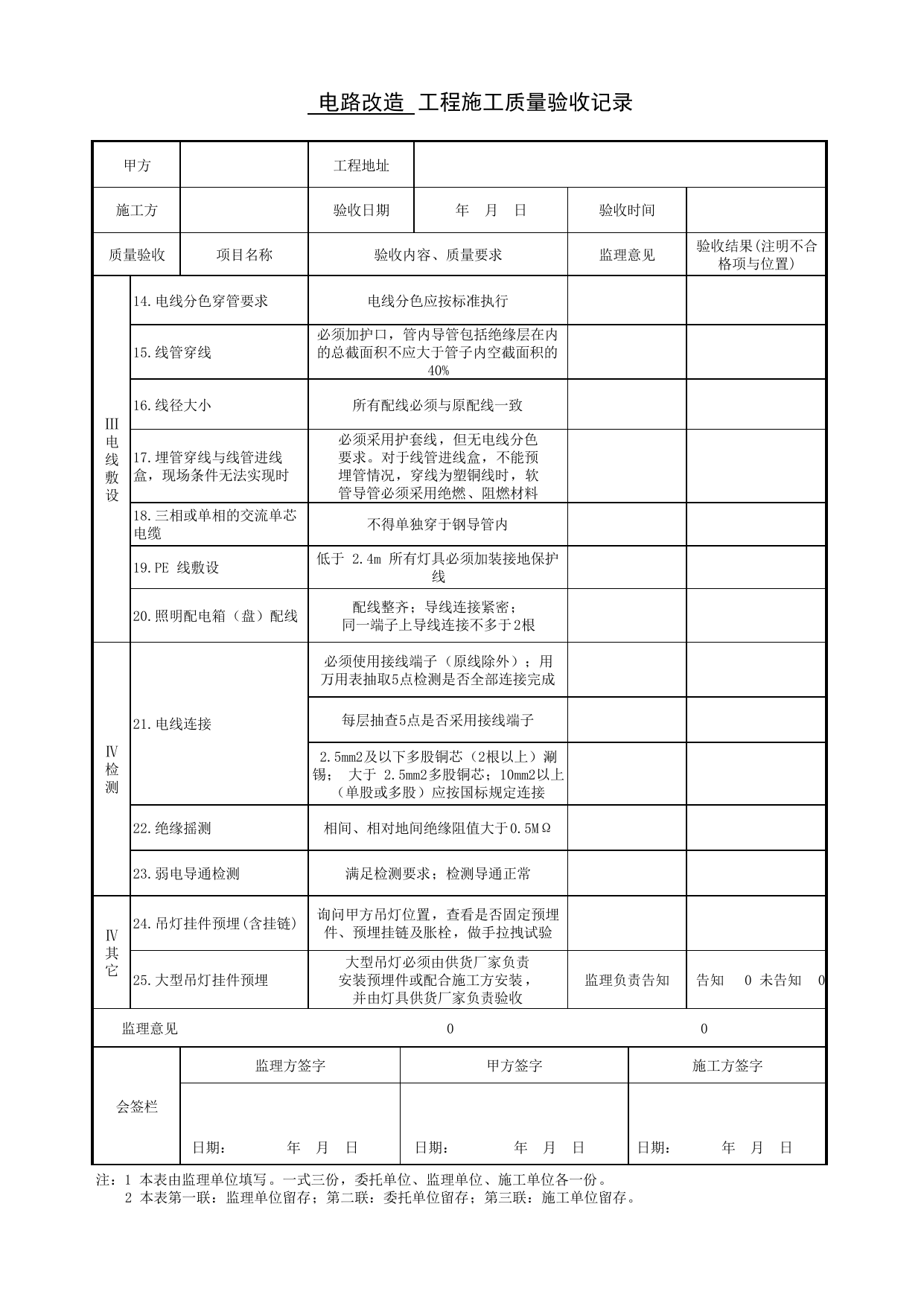

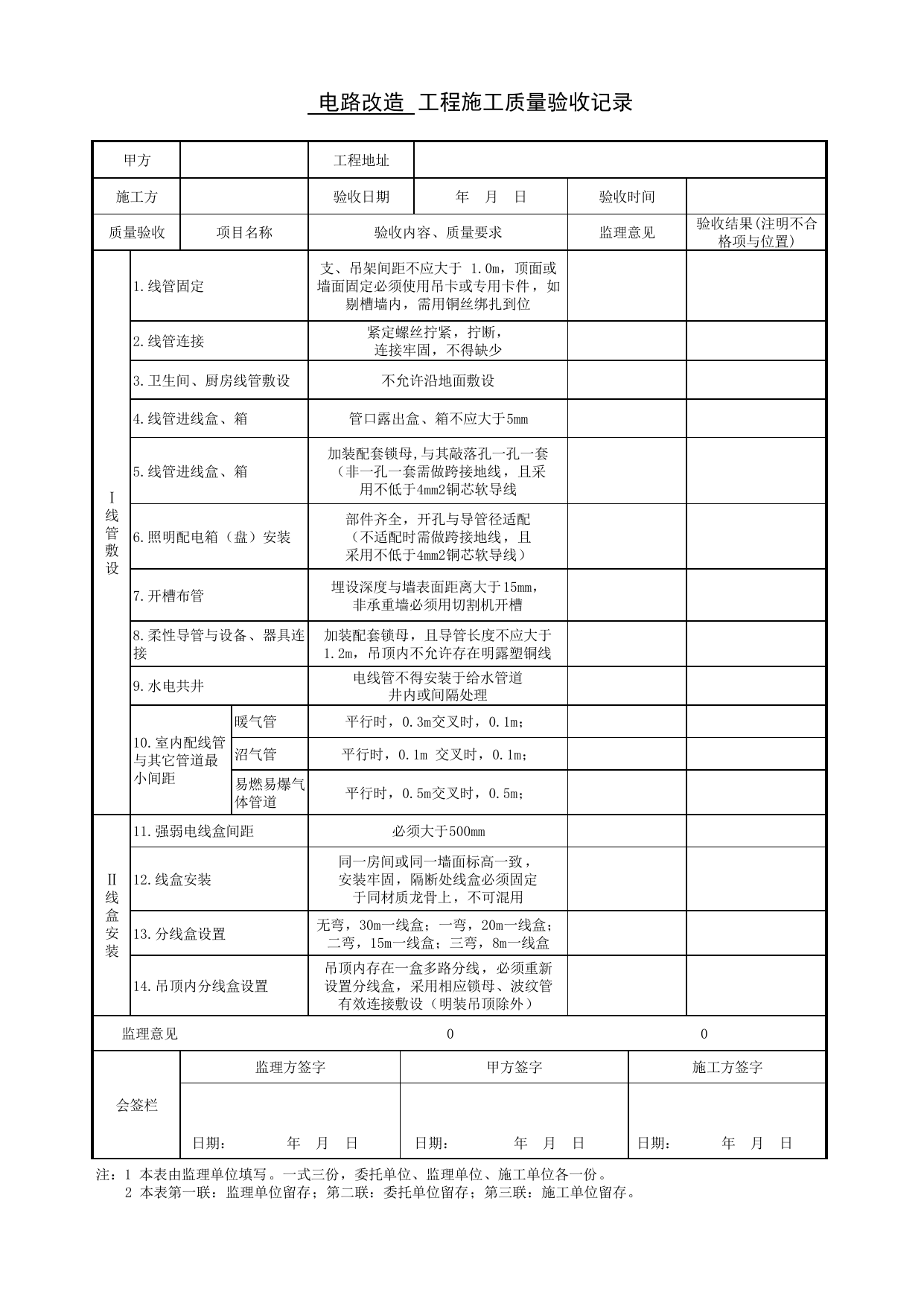

电路改造工程施工质量验收记录甲方工程地址施工方验收日期年月日验收时间质量验收项目名称验收内容、质量要求监理意见验收结果(注明不合格项与位置)Ⅰ线管敷设1.线管固定支、吊架间距不应大于1.0m,顶面或墙面固定必须使用吊卡或专用卡件,如剔槽墙内,需用铜丝绑扎到位2.线管连接紧定螺丝拧紧,拧断,连接牢固,不得缺少3.卫生间、厨房线管敷设不允许沿地面敷设4.线管进线盒、箱管口露出盒、箱不应大于5mm5.线管进线盒、箱加装配套锁母,与其敲落孔一孔一套(非一孔一套需做跨接地线,且采用不低于4mm2铜芯软导线6.照明配电箱(盘)安装部件齐全,开孔与导管径适配(不适配时需做跨接地线,且采用不低于4mm2铜芯软导线)7.开槽布管埋设深度与墙表面距离大于15mm,非承重墙必须用切割机开槽8.柔性导管与设备、器具连接加装配套锁母,且导管长度不应大于1.2m,吊顶内不允许存在明露塑铜线9.水电共井电线管不得安装于给水管道井内或间隔处理10.室内配线管与其它管道最小间距暖气管平行时,0.3m交叉时,0.1m;沼气管平行时,0.1m交叉时,0.1m;易燃易爆气体管道平行时,0.5m交叉时,0.5m;Ⅱ线盒安装11.强弱电线盒间距必须大于500mm12.线盒安装同一房间或同一墙面标高一致,安装牢固,隔断处线盒必须固定于同材质龙骨上,不可混用13.分线盒设置无弯,30m一线盒;一弯,20m一线盒;二弯,15m一线盒;三弯,8m一线盒14.吊顶内分线盒设置吊顶内存在一盒多路分线,必须重新设置分线盒,采用相应锁母、波纹管有效连接敷设(明装吊顶除外)监理意见00会签栏监理方签字甲方签字施工方签字日期:年月日日期:年月日日期:年月日注:1本表由监理单位填写。一式三份,委托单位、监理单位、施工单位各一份。2本表第一联:监理单位留存;第二联:委托单位留存;第三联:施工单位留存。电路改造工程施工质量验收记录甲方工程地址施工方验收日期年月日验收时间质量验收项目名称验收内容、质量要求监理意见验收结果(注明不合格项与位置)Ⅲ电线敷设14.电线分色穿管要求电线分色应按标准执行15.线管穿线必须加护口,管内导管包括绝缘层在内的总截面积不应大于管子内空截面积的40%16.线径大小所有配线必须与原配线一致17.埋管穿线与线管进线盒,现场条件无法实现时必须采用护套线,但无电线分色要求。对于线管进线盒,不能预埋管情况,穿线为塑铜线时,软管导管必须采用绝燃、阻燃材料18.三相或单相的交流单芯电缆不得单独穿于钢导管内19.PE线敷设低于2.4m所有灯具必须加装接地保护线20.照明配电箱(盘)配线配线整齐;导线连接紧密;同一端子上导线连接不多于2根Ⅳ检测21.电线连接必须使用接线端子(原线除外);用万用表抽取5点检测是否全部连接完成每层抽查5点是否采用接线端子2.5mm2及以下多股铜芯(2根以上)涮锡;大于2.5mm2多股铜芯;10mm2以上(单股或多股)应按国标规定连接22.绝缘摇测相间、相对地间绝缘阻值大于0.5MΩ23.弱电导通检测满足检测要求;检测导通正常Ⅳ其它24.吊灯挂件预埋(含挂链)询问甲方吊灯位置,查看是否固定预埋件、预埋挂链及胀栓,做手拉拽试验25.大型吊灯挂件预埋大型吊灯必须由供货厂家负责安装预埋件或配合施工方安装,并由灯具供货厂家负责验收监理负责告知告知0未告知0监理意见00会签栏监理方签字甲方签字施工方签字日期:年月日日期:年月日日期:年月日注:1本表由监理单位填写。一式三份,委托单位、监理单位、施工单位各一份。2本表第一联:监理单位留存;第二联:委托单位留存;第三联:施工单位留存。
