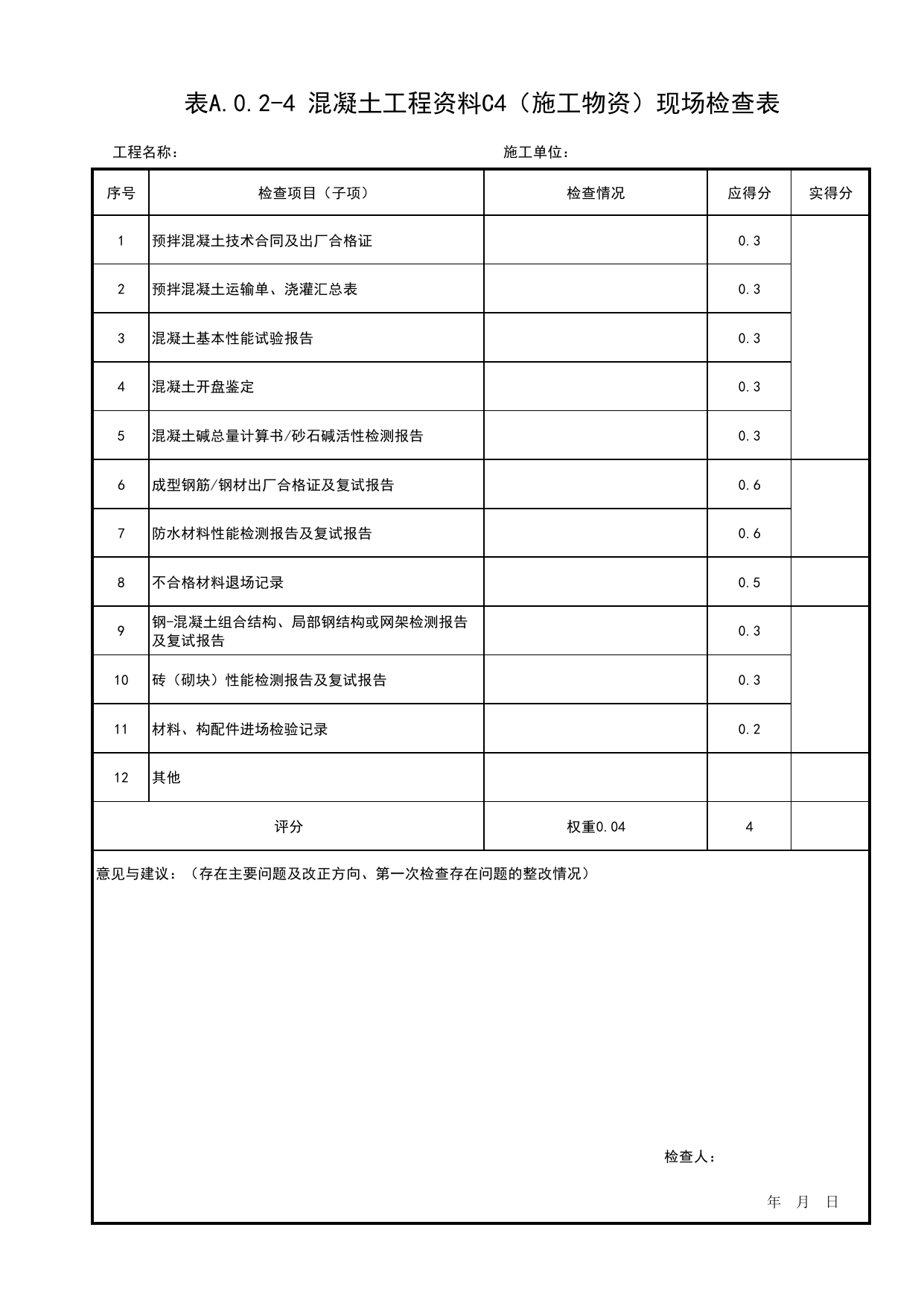

表A.0.2-4混凝土工程资料C4(施工物资)现场检查表工程名称:施工单位:序号检查项目(子项)检查情况应得分实得分1预拌混凝土技术合同及出厂合格证0.32预拌混凝土运输单、浇灌汇总表0.33混凝土基本性能试验报告0.34混凝土开盘鉴定0.35混凝土碱总量计算书/砂石碱活性检测报告0.36成型钢筋/钢材出厂合格证及复试报告0.67防水材料性能检测报告及复试报告0.68不合格材料退场记录0.59钢-混凝土组合结构、局部钢结构或网架检测报告及复试报告0.310砖(砌块)性能检测报告及复试报告0.311材料、构配件进场检验记录0.212其他评分权重0.044意见与建议:(存在主要问题及改正方向、第一次检查存在问题的整改情况)检查人:年月日
