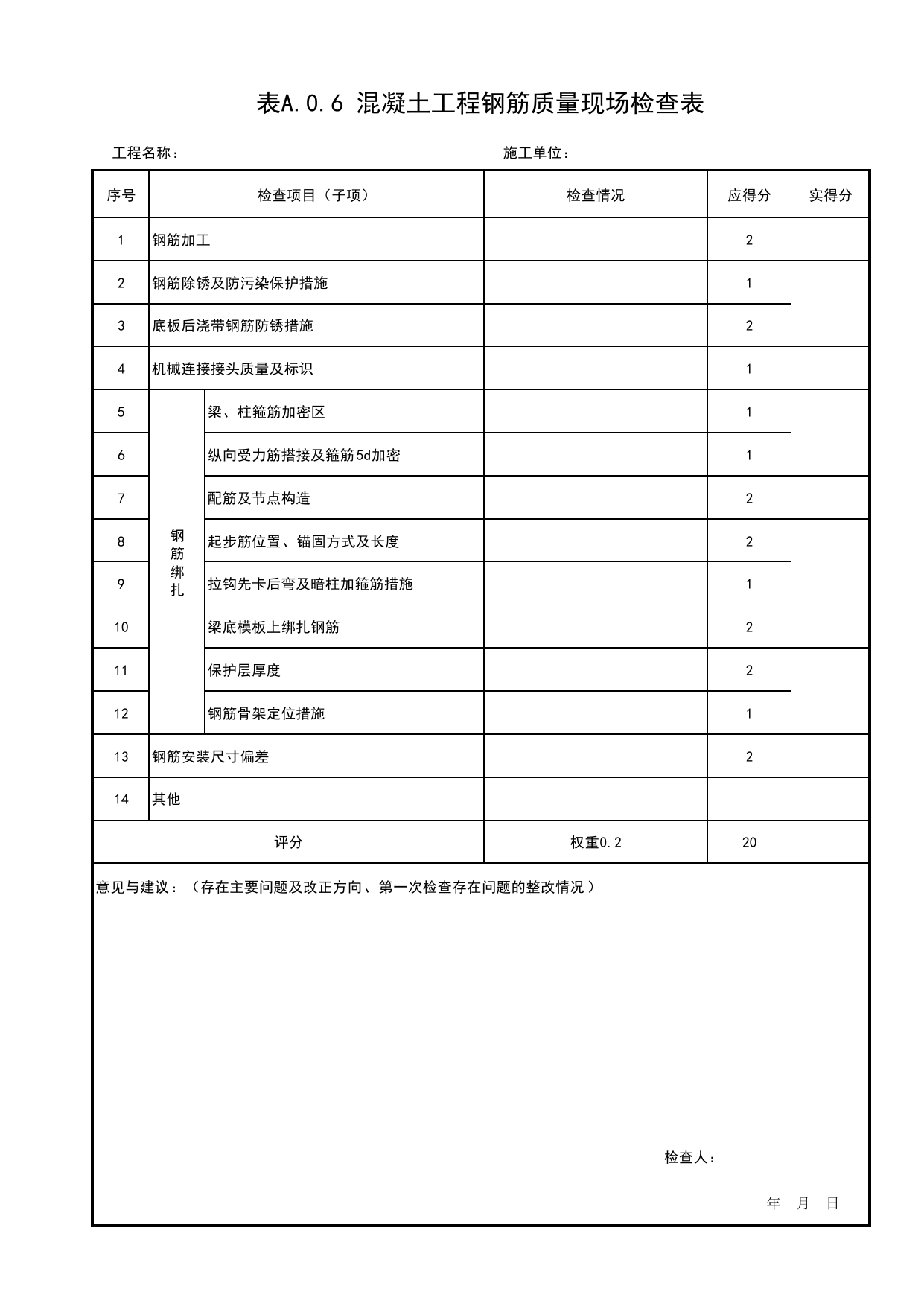

表A.0.6混凝土工程钢筋质量现场检查表工程名称:施工单位:序号检查项目(子项)检查情况应得分实得分1钢筋加工22钢筋除锈及防污染保护措施13底板后浇带钢筋防锈措施24机械连接接头质量及标识15钢筋绑扎梁、柱箍筋加密区16纵向受力筋搭接及箍筋5d加密17配筋及节点构造28起步筋位置、锚固方式及长度29拉钩先卡后弯及暗柱加箍筋措施110梁底模板上绑扎钢筋211保护层厚度212钢筋骨架定位措施113钢筋安装尺寸偏差214其他评分权重0.220意见与建议:(存在主要问题及改正方向、第一次检查存在问题的整改情况)检查人:年月日
