文档摘录
以下为试读页文字,便于检索与引用;完整内容请下载原件。

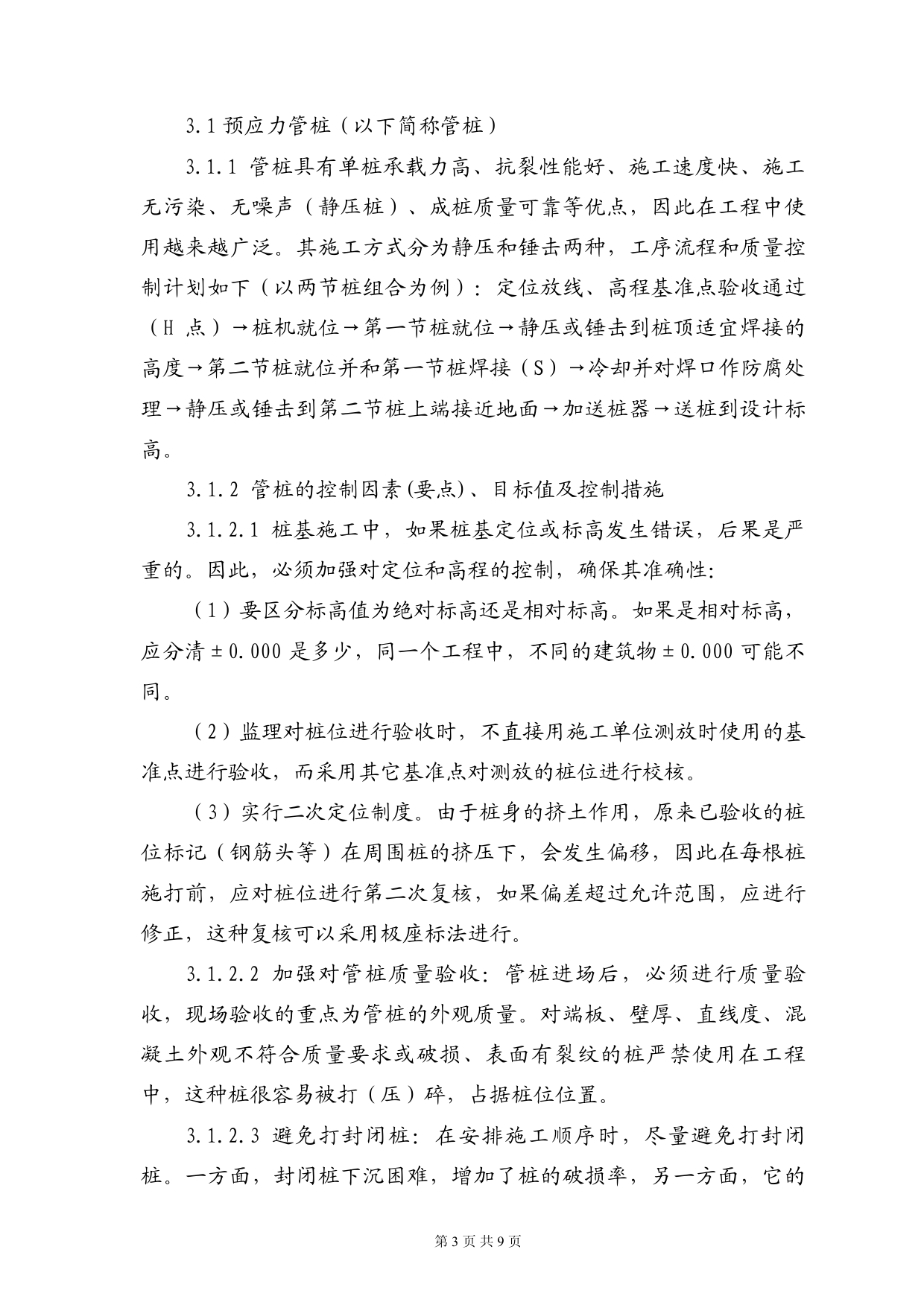

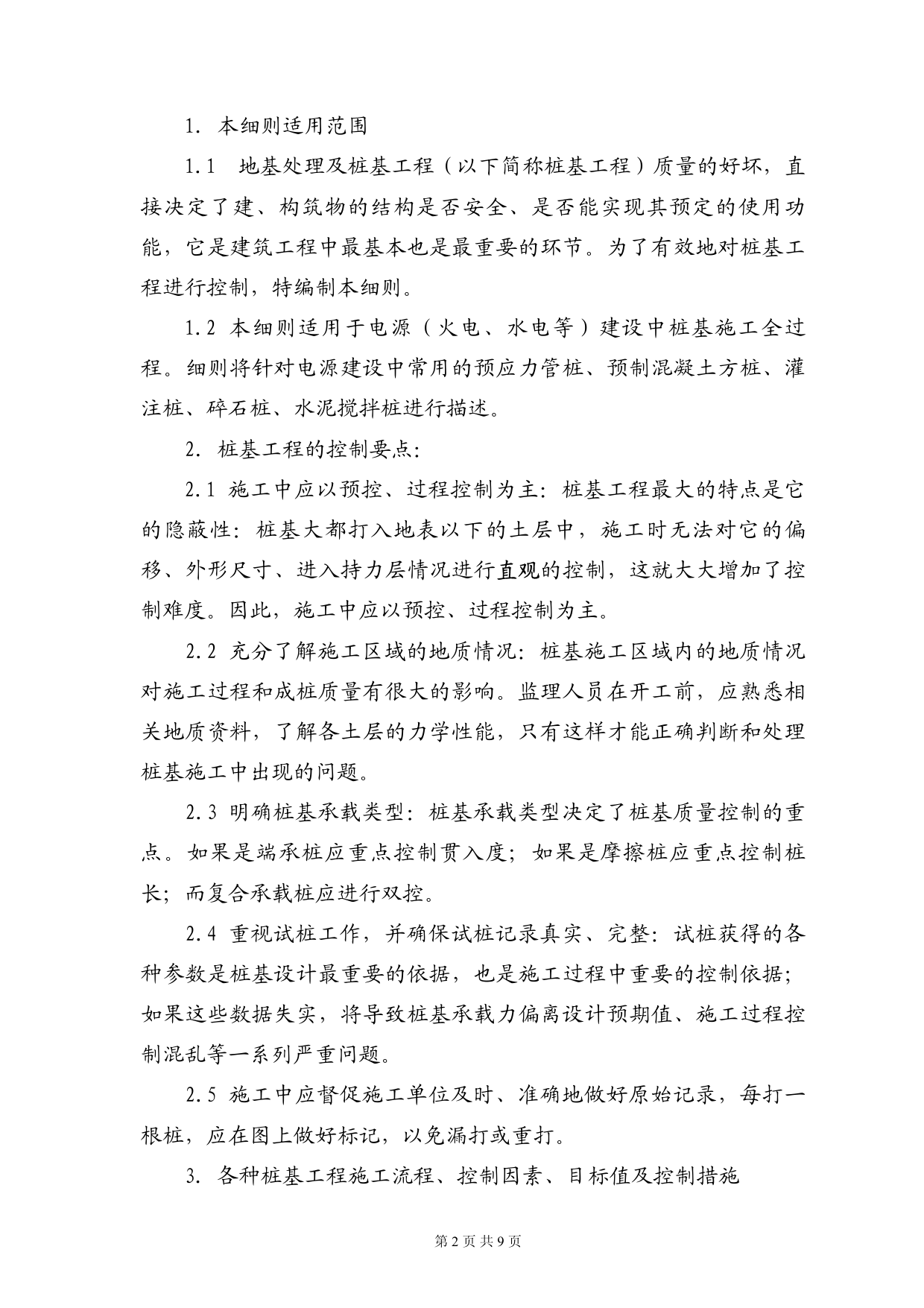

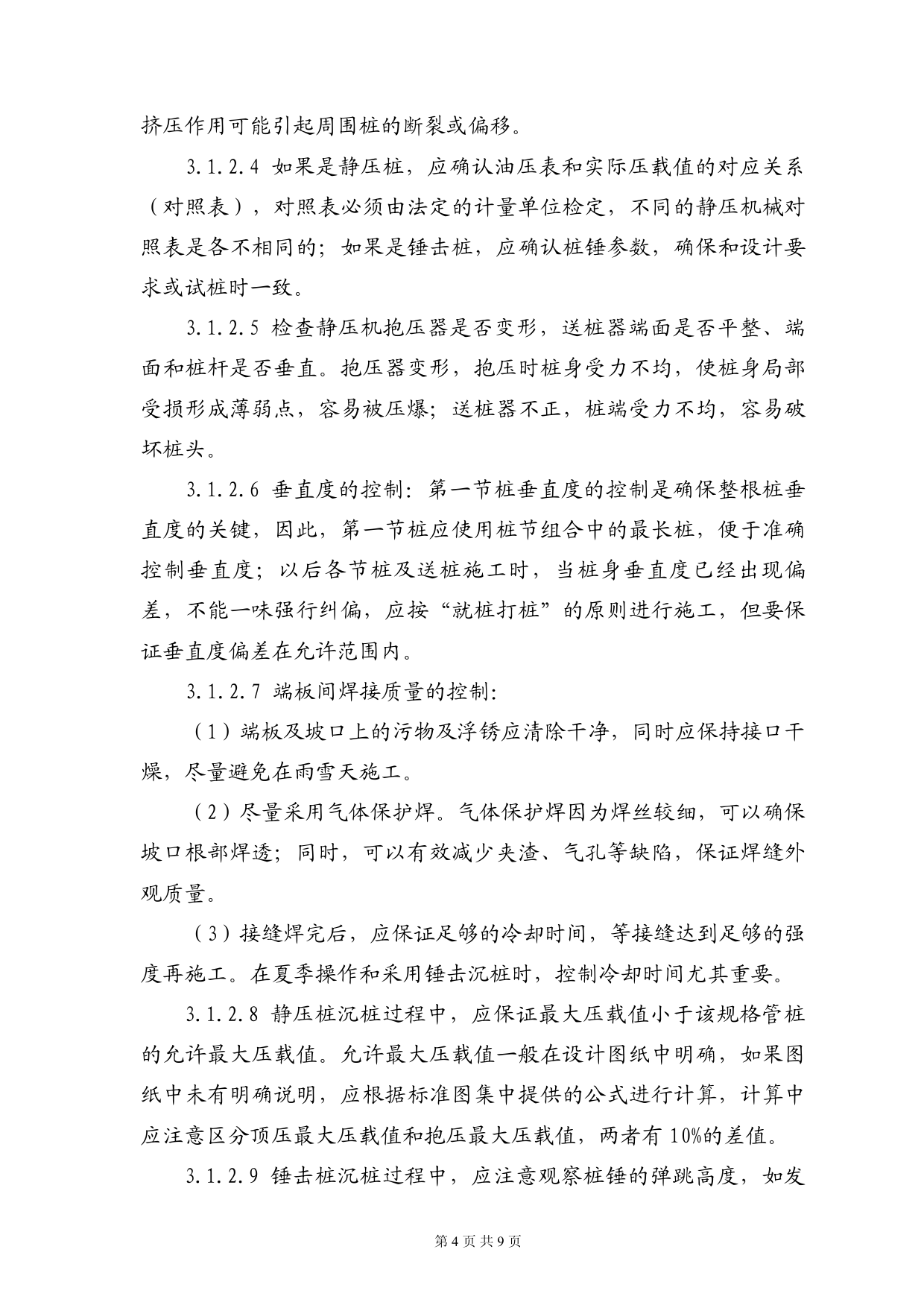

地基处理及桩基工程典型监理实施细则编制:***审批:*******电力建设监理有限公司编制日期:2003年3月编号版本A第1页共9页目录1.本细则适用范围--------------------------------------22.桩基工程的控制要点----------------------------------23.各种桩基工程施工流程、控制因素、目标值及控制措施----33.1预应力管桩-----------------------------------------33.2预制混凝土方桩-------------------------------------53.3灌注桩---------------------------------------------63.4碎石桩---------------------------------------------73.5水泥搅拌桩-----------------------------------------8第2页共9页1.本细则适用范围1.1地基处理及桩基工程(以下简称桩基工程)质量的好坏,直接决定了建、构筑物的结构是否安全、是否能实现其预定的使用功能,它是建筑工程中最基本也是最重要的环节。为了有效地对桩基工程进行控制,特编制本细则。1.2本细则适用于电源(火电、水电等)建设中桩基施工全过程。细则将针对电源建设中常用的预应力管桩、预制混凝土方桩、灌注桩、碎石桩、水泥搅拌桩进行描述。2.桩基工程的控制要点:2.1施工中应以预控、过程控制为主:桩基工程最大的特点是它的隐蔽性:桩基大都打入地表以下的土层中,施工时无法对它的偏移、外形尺寸、进入持力层情况进行直观的控制,这就大大增加了控制难度。因此,施工中应以预控、过程控制为主。2.2充分了解施工区域的地质情况:桩基施工区域内的地质情况对施工过程和成桩质量有很大的影响。监理人员在开工前,应熟悉相关地质资料,了解各土层的力学性能,只有这样才能正确判断和处理桩基施工中出现的问题。2.3明确桩基承载类型:桩基承载类型决定了桩基质量控制的重点。如果是端承桩应重点控制贯入度;如果是摩擦桩应重点控制桩长;而复合承载桩应进行双控。2.4重视试桩工作,并确保试桩记录真实、完整:试桩获得的各种参数是桩基设计最重要的依据,也是施工过程中重要的控制依据;如果这些数据失实,将导致桩基承载力偏离设计预期值、施工过程控制混乱等一系列严重问题。2.5施工中应督促施工单位及时、准确地做好原始记录,每打一根桩,应在图上做好标记,以免漏打或重打。3.各种桩基工程施工流程、控制因素、目标值及控制措施第3页共9页3.1预应力管桩(以下简称管桩)3.1.1管桩具有单桩承载力高、抗裂性能好、施工速度快、施工无污染、无噪声(静压桩)、成桩质量可靠等优点,因此在工程中使用越来越广泛。其施工方式分为静压和锤击两种,工序流程和质量控制计划如下(以两节桩组合为例):定位放线、高程基准点验收通过(H点)→桩机就位→第一节桩就位→静压或锤击到桩顶适宜焊接的高度→第二节桩就位并和第一节桩焊接(S)→冷却并对焊口作防腐处理→静压或锤击到第二节桩上端接近地面→加送桩器→送桩到设计标高。3.1.2管桩的控制因素(要点)、目标值及控制措施3.1.2.1桩基施工中,如果桩基定位或标高发生错误,后果是严重的。因此,必须加强对定位和高程的控制,确保其准确性:(1)要区分标高值为绝对标高还是相对标高。如果是相对标高,应分清±0.000是多少,同一个工程中,不同的建筑物±0.000可能不同。(2)监理对桩位进行验收时,不直接用施工单位测放时使用的基准点进行验收,而采用其它基准点对测放的桩位进行校核。(3)实行二次定位制度。由于桩身的挤土作用,原来已验收的桩位标记(钢筋头等)在周围桩的挤压下,会发生偏移,因此在每根桩施打前,应对桩位进行第二次复核,如果偏差超过允许范围,应进行修正,这种复核可以采用极座标法进行。3.1.2.2加强对管桩质量验收:管桩进场后,必须进行质量验收,现场验收的重点为管桩的外观质量。对端板、壁厚、直线度、混凝土外观不符合质量要求或破损、表面有裂纹的桩严禁使用在工程中,这种桩很容易被打(压)碎,占据桩位位置。3.1.2.3避免打封闭桩:在安排施工顺序时,尽量避免打封闭桩。一方面,封闭桩下沉困难,增加了桩的破损率,另一方面,它的第4页共9页挤压作用可能引起周围桩的断裂或偏移。3.1.2.4如果是静压桩,应确认油压表和实际压载值的对应关系(对照表),对照表必须由法定的计量单位检定,不同的静压机械对照表是各不相同的;如果是锤击桩,应确认桩锤参数,确保和设计要求或试桩时一致。3.1.2.5检查静压机抱压器是否变形,送桩器端面是否平整、端面和桩杆是否垂直。抱压器变形,抱压时桩身受力不均,使桩身局部受损形成薄弱点,容易被压爆;送桩器不正,桩端受力不均,容易破坏桩头。3.1.2.6垂直度的控制:第一节桩垂直度的控制是确保整根桩垂直度的关键,因此,第一节桩应使用桩节组合中的最长桩,便于准确控制垂直度;以后各节桩及送桩施工时,当桩身垂直度已经出现偏差,不能一味强行纠偏,应按“就桩打桩”的原则进行施工,但要保证垂直度偏差在允许范围内。3.1.2.7端板间焊接质量的控制:(1)端板及坡口上的污物及浮锈应清除干净,同时应保持接口干燥,尽量避免在雨雪天施工。(2)尽量采用气体保护焊。气体保护焊因为焊丝较细,可以确保坡口根部焊透;同时,可以有效减少夹渣、气孔等缺陷,保证焊缝外观质量。(3)接缝焊完后,应保证足够的冷却时间,等接缝达到足够的强度再施工。在夏季操作和采用锤击沉桩时,控制冷却时间尤其重要。3.1.2.8静压桩沉桩过程中,应保证最大压载值小于该规格管桩的允许最大压载值。允许最大压载值一般在设计图纸中明确,如果图纸中未有明确说明,应根据标准图集中提供的公式进行计算,计算中应注意区分顶压最大压载值和抱压最大压载值,两者有10%的差值。3.1.2.9锤击桩沉桩过程中,应注意观察桩锤的弹跳高度,如发
